금속창호 작업
자재반입 및 준비 안전 작업
① 세부 작업공종 단위별 위험성평가를 실시하여 작업계획서를 작성/교육하고 준수하여 작업한다.
② 사용 기계·기구에 대한 성능 및 방호장치를 확인하고 필요시 수리하며 접지 및 절연상태를 사전확인하여야 한다.
③ 주변 개구부 등 추락위험이 있는 곳은 안전난간, 개구부 덮개(위험표지 부착) 등 추락방지시설을 설치하여야 하며 불필요한 자재를 사전에 제거, 작업장 정리정돈 및 청소를 실시하여야 한다.
④ 자재반입은 작업순서에 맞게 반입하고, 적재높이, 적재방법 등을 사전에 검토한 후 반입하고, 반입된 부재가 전도 또는 외력에 의한 충격에 파손되지 않도록 지정된 장소에 적재하여야 한다.

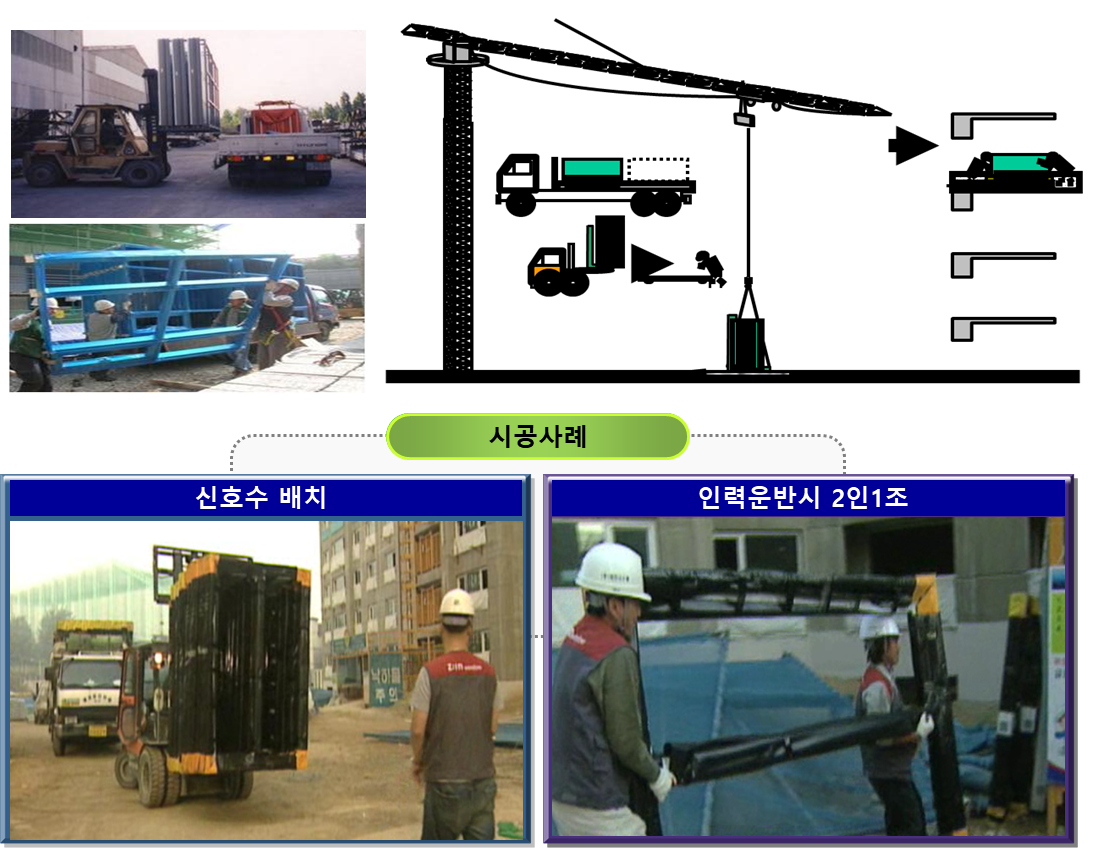

⑤ 하역작업 시에는 신호수를 배치해야 하며 신호는 장비 운전원이 잘 볼 수 있는 있는 곳에서 한다.
⑥ 지게차 사용시 전담신호수 배치, 작업반경내 출입통제, 후방감시카메라 확인, 지게차 이동동선 중에 자재, 공사 등의 확인 점검을 하여야 한다.
⑦ 적재장소는 평탄한 곳에 하여야 하고 근로자의 통행에 불편함을 없도록 하여야 한다.

양중 안전 작업
① 세부 작업공종 단위별 위험성평가를 실시하여 작업계획서를 작성/교육하고 준수하여 작업한다.
② 사용 기계·기구에 대한 성능 및 방호장치를 확인하고 필요시 수리하며 접지 및 절연상태를 사전확인하여야 한다.

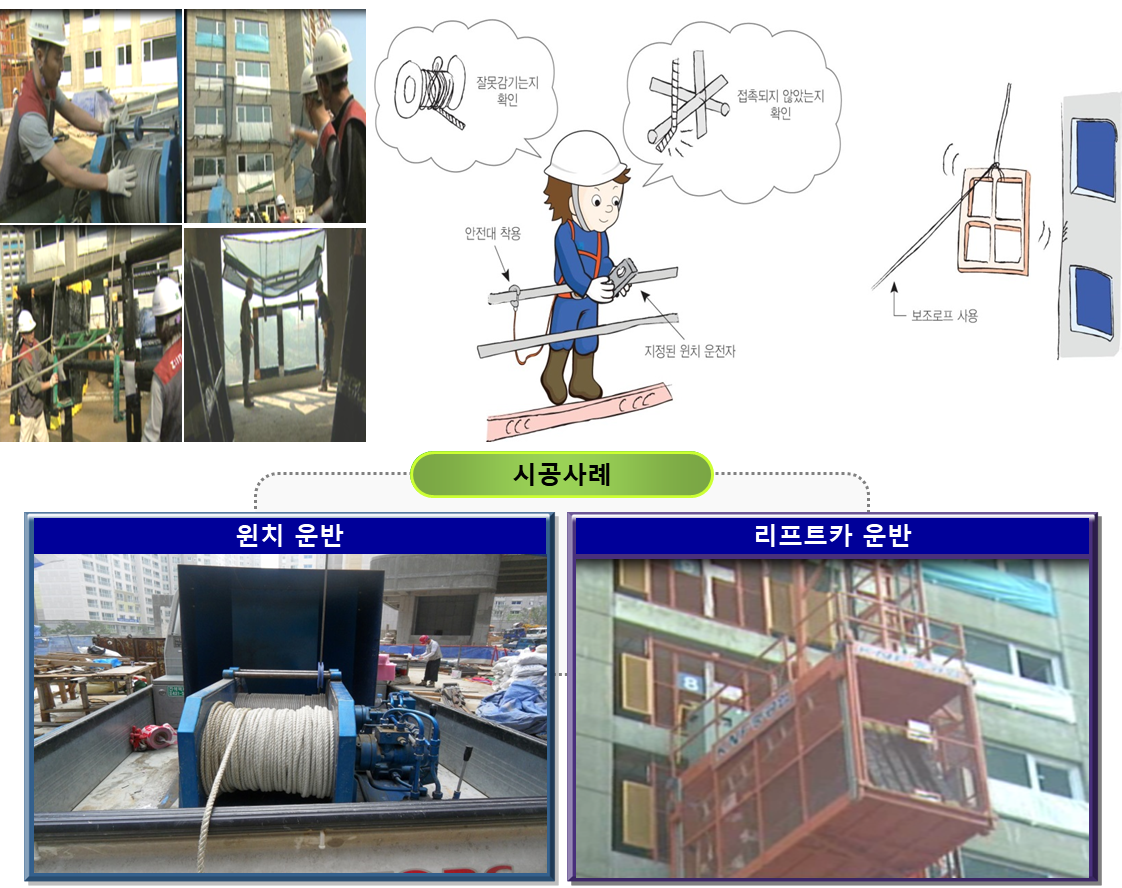

③ 윈치를 사용하여 인양시 창호가 외부에 닿지 않도록 보조로우프를 달아 조절하여 인양한다.
④ 윈치 운전은 반드시 지정된 자만 운전하여야 하며 운전자는 하중을 달아 올린채 운전자 위치를 이탈하여서는 안된다.
⑤ 인양물은 흔들림에도 묶음이 풀리지 않도록 결박한다.
⑥ 윈치의 허용 인양하중을 검토하고 인양하중을 초과한 인양물을 인양하지 않도록 한다.
⑦ 방화문 등의 중량물은 가급적 인력운반을 지양하고 대차기구를 이용한다.

금속창호 설치 안전 작업
① 작업 시작 전에는 작업방법, 순서, 안전조치사항 등을 근로자에게 주지시키고, 장비작업 시 작업장소에 근로자의 출입을 금지하여야 한다

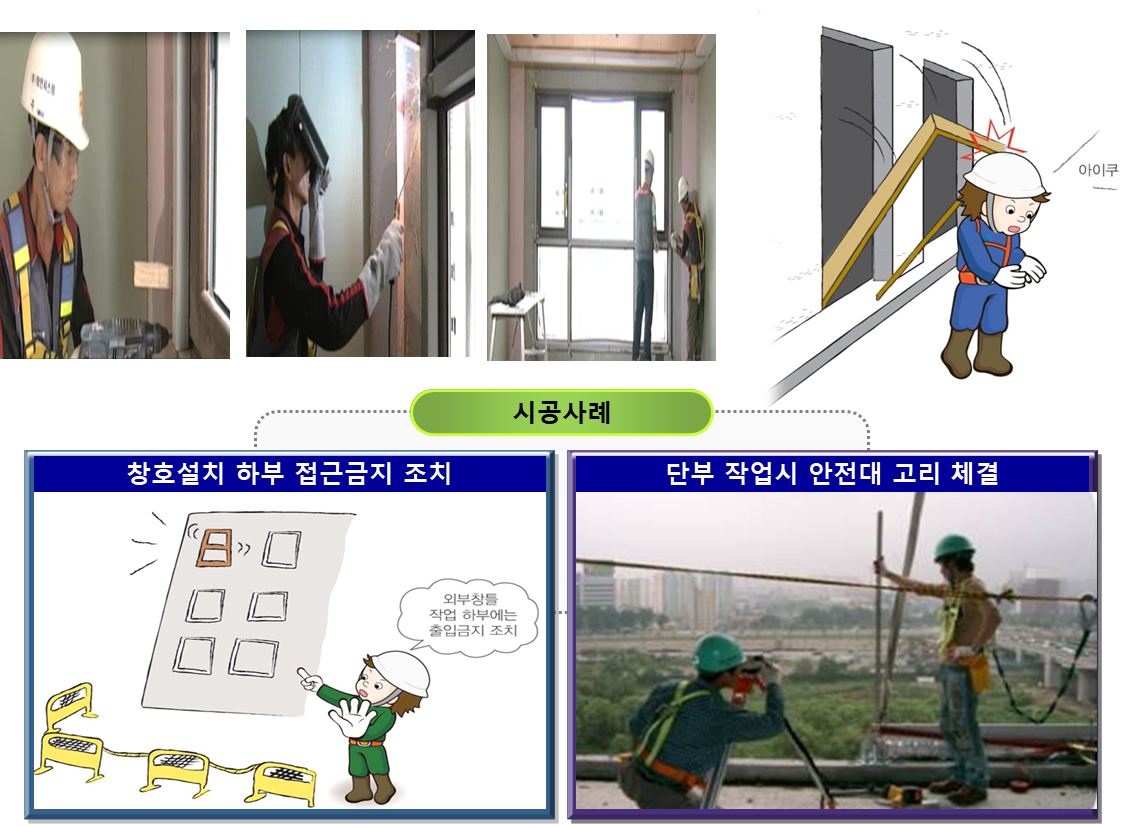

② 외부 창틀 작업시에는 안전대를 반드시 착용하고 작업토록 한다.
③ 외부 창틀 작업 하부에는 작업통제 구역을 설정, 관계자외 출입을 금한다.
④ 곤도라 작업시에는 별도의 안전대 걸이용 수직로우프를 설치하고 안전대를 걸 때에는 곤도라가 아닌 별도의 수직로우프에 걸도록 한다.
⑤ 용접기 본체에는 제3종 접지를 실시하고 전격방지장치 설치 및 작동 유무를 확인한다.
⑥ 타정총(Hilti Gun) 사용시에는 타정된 못이 튀지 않도록 타정면과 직각으로 밀착된 것을 확인후 타정한다.
⑦ 임시고정 작업시 창호가 전도되지 않도록 확실하게 고정하여야 하며 임시고정 상태에서 창호에 충격을 가하지 않도록 하여야 한다.
⑧ 창호 본고정 및 사춤이 완료되면 하부를 보양하고 창호의 폭이 큰 경우 상부에 인방이 없으면 중간에 사춤재가 양생되어 안정될 때가지 중앙에 각재 등으로 처짐 방지조치를 하여야 한다.
