지하철 구조물 작업 OPS

by 안전관리자kim 2024. 8. 19.
반응형

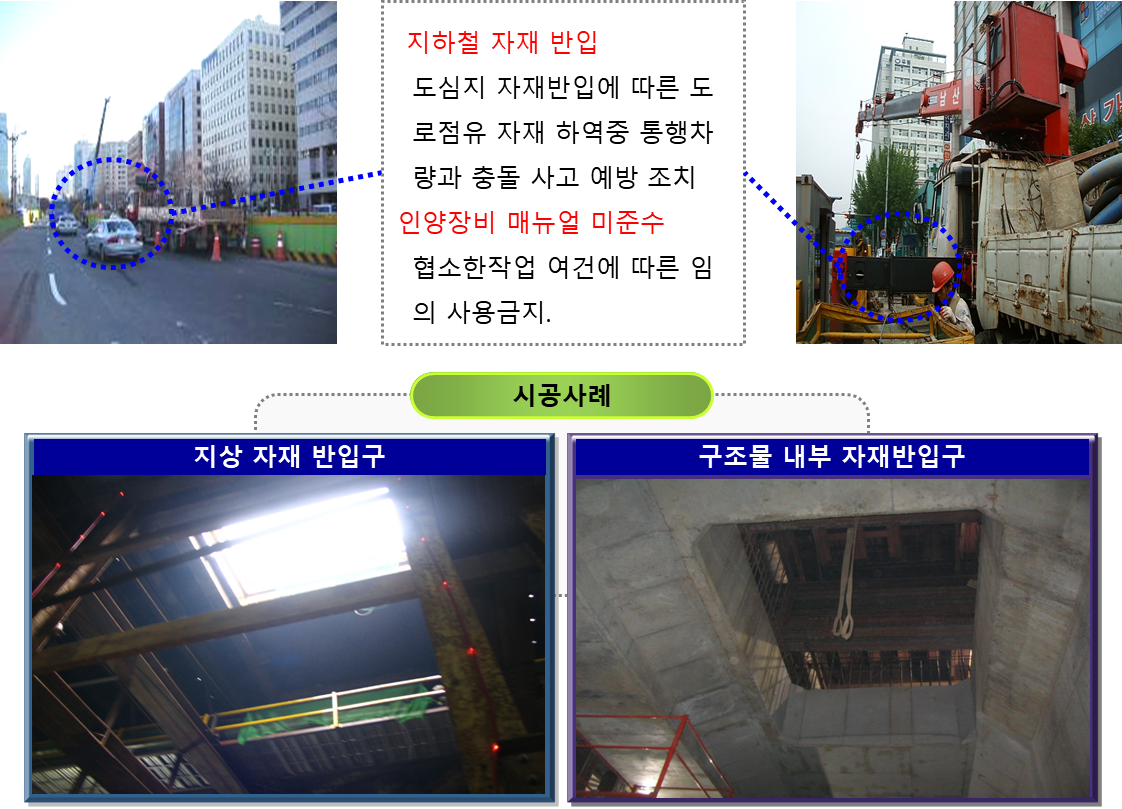

지하철 구조물 작업



자재 및 장비 반입 안전 작업

복공 개방시 즉시 복공 안전난간대 설치
신호수를 배치하고 하부 안전표지판 및 휀스등 근로자 접근금지 조치, 작업구에는 윙카를 설치하여 작업구가 잘보이도록 하며 하역시 경고음이 울리도록 경보기 설치,
작업전 지게차의 후면에 경광등 설치 및 안전장치를 확인하고 설치를 하도록 함
트럭위에서 이동 및 작업 시 서두르지 않도록 작업전 안전교육 실시 및 관리 감독 철저
견고하고 평탄한 지반에 설치하고 아웃트리거의 하부에 견고한 침목설치
인양화물에 적합한 인양기구를 선정하고 작업전 슬링밸트, 와이어로프 등 줄걸이 점검 실시
작업전 작업전 지게차 운전원에게 주변 구조물의 위치를  주지시키고  일정  간격을 두어 철근이 부딪히지 않도록 함
작업전 전기기계기구, 조명비, 양수기 등의 누전여부를 전기취급 전문가가 확인 후 작업 실시
자재반입 및 장비반입시 교통차단 및 우회조치후 작업

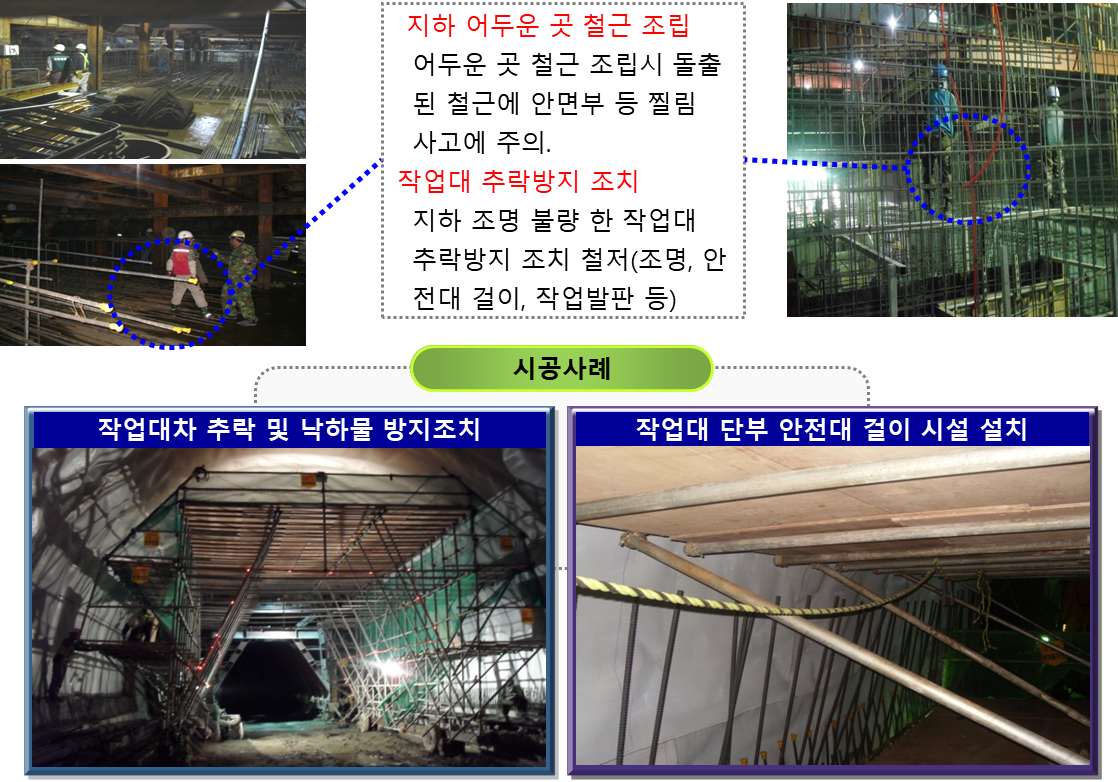

철근 조립 안전 작업

철근 인양 작업 시 작업구역내 이해관계자에 대해 홍보 및 출입통제를 하여야 한다.
철근 인양시 유도로프 설치하여 인양하고 단철근은 인양함(인양함 덮개설치)에 넣어서 운반
슬라브 철근 상부에 근로자 통행용 작업발판 설치하고 단부 작업자 안전대 고리를 걸고 작업
철근 인력 운반시 21조 작업 및 25kg/인 이내로 운반
크레인 사용시 아웃트리거 최대 확장 사용, 받침은 철판 등 설치하여 지반침하방지조치 후 작업
철근 인양시 전담 신호수 배치하여 작업 전 줄걸이 이상유무 확인 점검, 2점지지 결속, 와이어 상태 확인 철저, 폼의 형상에 따른 줄걸이 방법 선정 등을 관리토록 하여야 한다.
전기기계기구는 사용전 점검을 실시하고 기계의 외함접지 및 충전부위 절연조치를 하여야 한다
가설전선은 가공으로 배선하고 피복이 손상되지 않도록 하고 손상된 전선은 절연처리 한다
중량물 취급에 따른 안전작업계획서 작성 및 준수
작업장내 급/배기 환기시설을 설치 운용하여야 하며 조명설치 계획을 수립 적합한 조명 설치

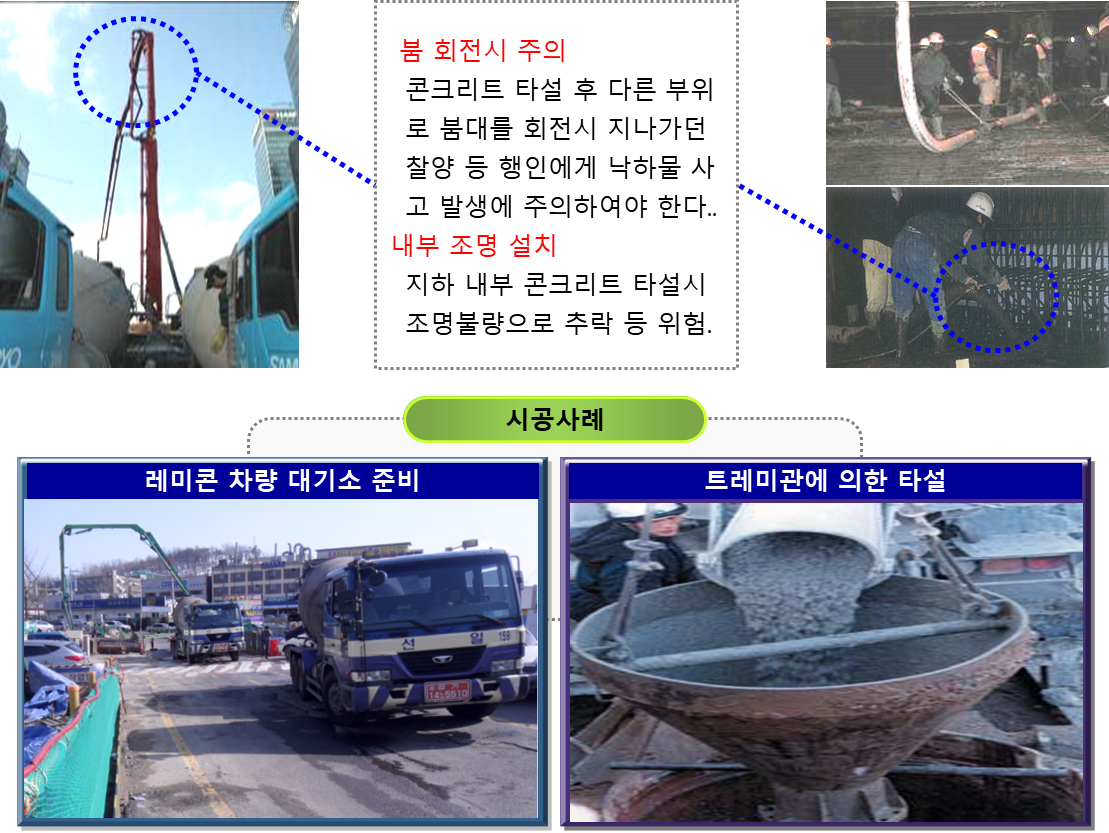

콘크리트 타설 안전 작업

타설전 압송관의 손상, 변형,부식 유무 점검
복공판을 열어놓을 때는 개구부에 안전난간을 설치, 타설전  단부부위 안전 난간대 설치 확인
인양시 2줄걸이로 견고하게 결속하고 무게중심을 맞추어 수직 인양, 장비신호수 배치  통제
지반상태를 확인하고 펌프카 아웃트리거받침용 철판 설치
콘크리트 타설순서 준수 (분산 타설하여 편심하중 방지)
호스를  와이어로프나 안전로프로 결속하고 타설 속도 준수
사용전 기계의 외함접지 설치 상태 확인 및 충전부위 절연조치 실시
가설전선은 가공으로 배선하여 피복이 손상되지 않도록 하고 손상된 전선은 절연처리 하고 작업
콘크리트 타설 순서와 방법 등에 대해 교육 후 작업, 타설작업자 복장 보호구 착용 철저
펌프카 붐 설치시 주변 고압선에 방호관 설치 및 유도자배치,이격거리 유지

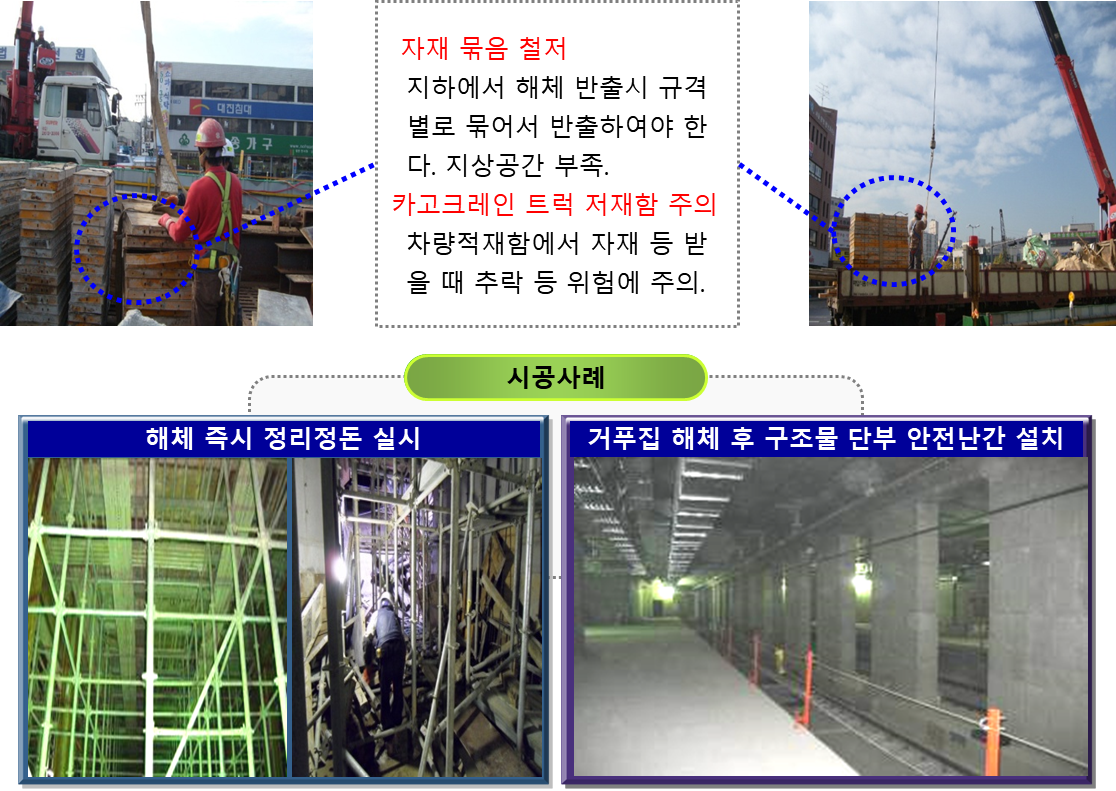

거푸집 해체 안전 작업

작업전 작업절차를 수립하고 순서 및 절차에 따라 해체 실시하여야 하며 작업구역내 이해관계자에 대해 홍보 및 출입통제하여야 한다.
지정된  통로이외에는 통행하지 못하도록 사전교육 및 관리감독 철저
거푸집은 1.5m 이상 쌓지 않도록 하고 안전 통로 확보
작업전 신호체계 수립 후 작업실시 및 준수
해체된 자재는 즉시 정리정돈을 실시, 통로 확보
작업전 해체계획 수립 후 특별안전교육 실시하고 하부는 출입을 통제 및 자재 던지기 금지
해체작업전 훼손, 변형, 잔재물등을 조치후 해체작업 실시
사용전 기계의 외함접지 설치 상태 확인 및 충전부위 절연조치 실시
가설전선은 가공으로 배선하여 피복이 손상되지 않도록 하고 손상된 전선은 절연처리 하고 작업
해체작업전 복장보호구 착용상태 확인 및 작업중 확인하여야 한다.



반응형
