본문 바로가기
안전관리자/OPS

타워크레인 작업 OPS

by 안전관리자kim 2024. 9. 16.
반응형



타워크레인 작업

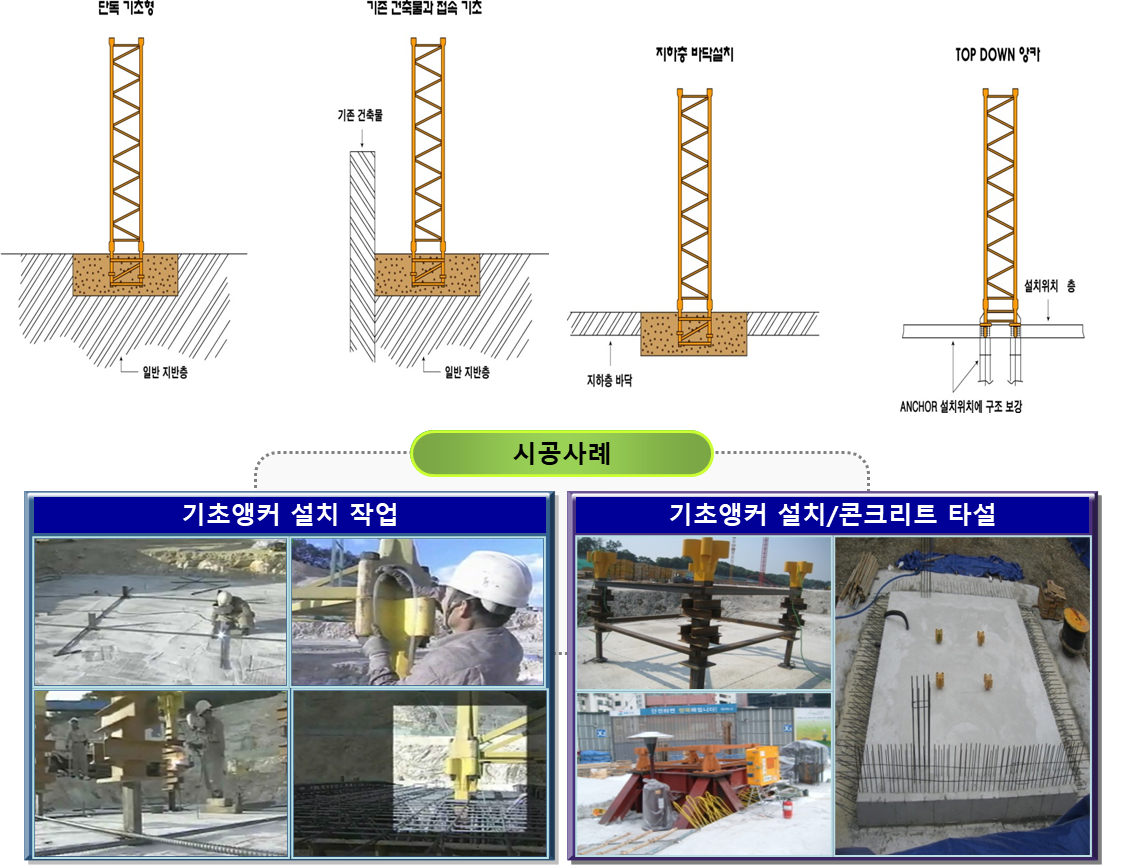

타워크레인 기초설치 안전 작업

최상부 골조작업시 개구부 주변은 추락 및  낙하물 방지조치를 취한 후 작업을 실시토록 한다.
크레인 설치 될 지면은 충분한 하중 지지력을 가져야 한다.
철근 및 고정앵커 하단부에 설치할 받침 앵글 등은 사전에 준비해 두고 철근과의 결속도 완벽하게 한다.
기초앵커는 기초앵커 전용으로 만든 템플리트 사용, 정확하게 위치를 잡는다.
Level Gague로 수평을 본 후, 앵커 주위에 보조재를 넣고 다짐작업을 한다.
콘크리트 양생은 최소 10일 이상이 소요되며 완전하게 양생된 후 다음 작업에 임한다.
Fixing Anchor용 콘크리트 블록의 강도의 240kg/c㎡ 이상으로 하는 것이 일반적  이므로 여기에 맞춰 레미콘을 선정, 타설한다.

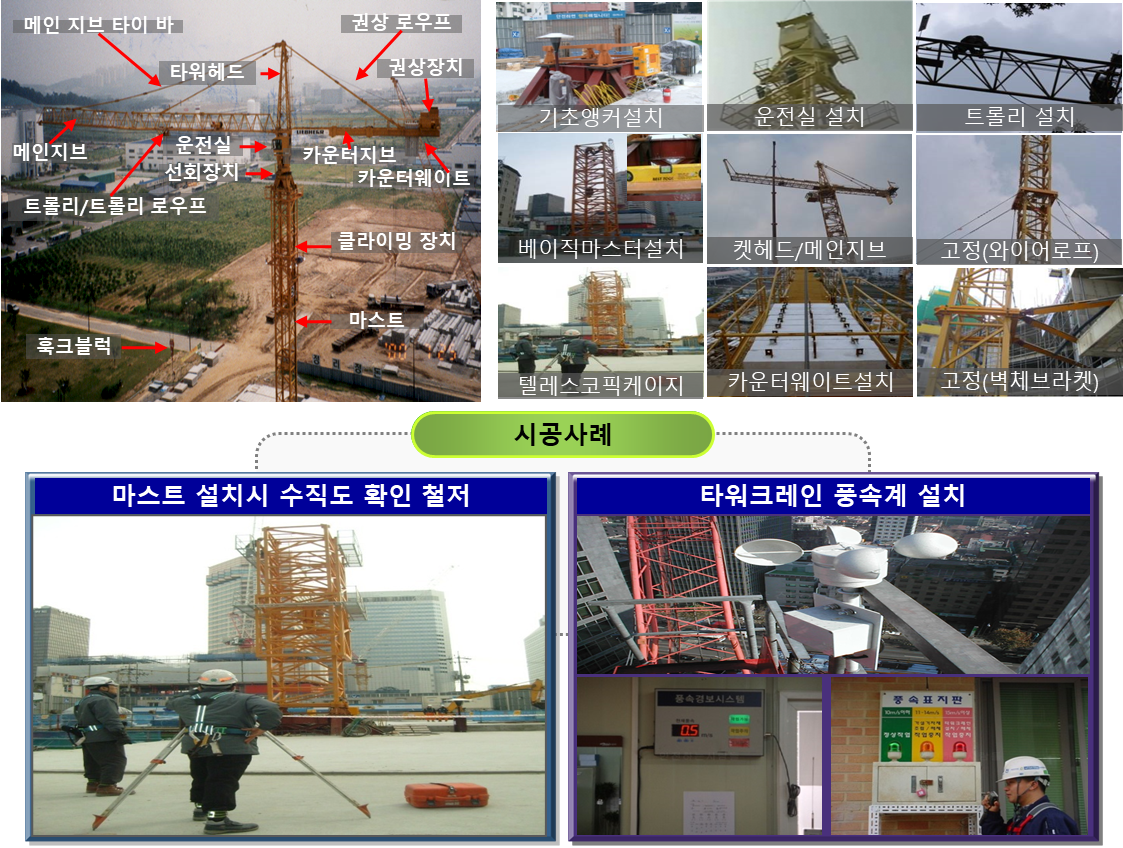

타워크레인 설치 안전 작업

이동식 크레인 선정(최대권상높이, 부재중량, 작업반경)과 타워크레인 메인지브 부재길이 및 카운터지브 등의 무게중심을 고려하여 위치선정 거치
베이직 마스트와 기초앵커를 정확히 일렬로 맞춘 후 고정
텔레스코핑 케이지 설치(텔레스코핑 사이드 쪽에 설치)
운전실 설치(운전실 설치 후 전원을 전기판넬 안의 터미널 박스에 접속)
캣트헤드 설치(과부하 방지장치 작동여부 확인,필요시 항공등, 풍속계 설치)
카운터지브 설치(슬링위치 확인후 유압크레인으로 권상장치 설치, 타이바의 연결상태 확인)
권상장치 설치, 메인지브 설치(트롤리장치 및 타이바 등을 조립설치, 슬링위치 확인)
카운더웨이트 설치(카운터웨이트 중량확인, 웨이트 블록을 뒤쪽에서 앞쪽(타워쪽)을 향해 배치
트롤리 주행용 와이어로프 설치, 권상용 와이어로프 설치(로프설치 주 로프 이탈 방지장치 설치)
운반시 충돌방지(유도로프사용), 작업발판설치 안전대 사용, 공구 및 볼트 낙하방지 조치

반응형

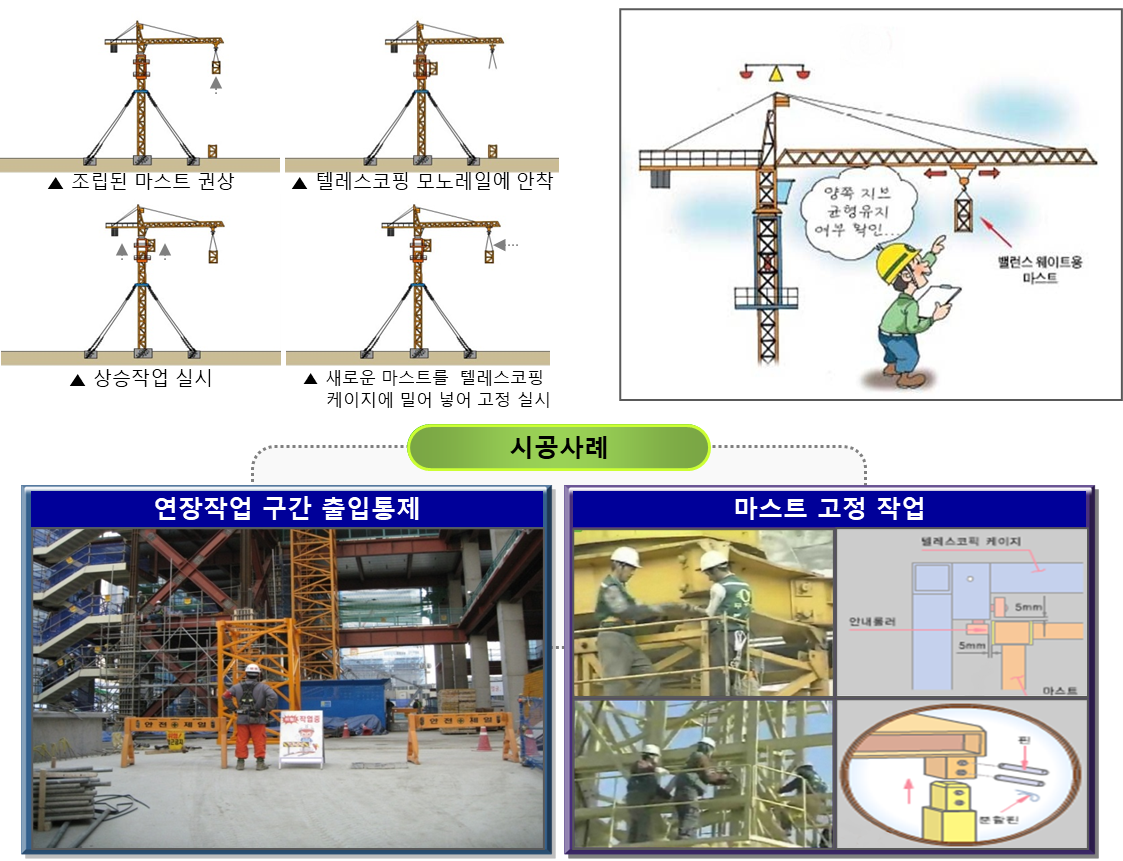

타워크레인 연장 설치 안전 작업

마스트 연장작업은 풍속이 10m/s 이내일때만 가능하다.
마스트 연장작업이 끝날 때까지 크레인은  절대로 선회, 트롤리 이동 및 권상작업 등 일체의 작업을 해서는 안된다.
마스트의 상태 실린더 받침대의 지지상태 등을 확인한 후 작업 실시한다.
마스트볼트, 너트는 반드시 정품 사용한다.
텔레스코핑 케이지의 유압장치 방향에 카운터 지브가 위치 하도록 카운터 지브의 방향을 맞춘다.
Top MAST  Slewing Support의 핀고정상태확인 철저히 하며 추가 상승작업전 연결볼트가 완전하게 체결되기전에는 절대로 운전금지 한다.
대부분이 고소작업이므로 추락재해방지를 위하여 작업자는 안전대를 착용하고 작업한다.
작업을 할 구역에 관계근로자외의자를 출입을 금지시키고 그 취지를 보기 쉬운 곳에 표시한다.
작업지휘자를 명확히 정해 지휘자의 직접적인 지휘 아래 작업을 행한다.




타워크레인 사용 안전 작업

타워크레인의 운전은 반드시 유자격자가 하여야 한다.
신호자의 신호에 따라 정격하중 이내에서만 작업한다.(신호자는 반드시 1)
운전자가 운전석을 떠날 때는 스루잉 브레이크를 해체하고 주전원을 차단한다.
크레인을 역방향으로 동작하고자 할 때는 반드시 정지상태로 한 다음 동작해야 한다.
작업풍속이 20m/s이상의 악천후시에는 작업을 중지하고 선회브레이크를 풀어 지브가 자유선회 하도록 한다.
작업개시 전 와이어로프/ 슬링벨트 점검하여 이상유무 확인 철저/ 보조로프 사용 철저
타워크레인간 충돌방지시스템 적용, 회전반경내 지장물 등 확인 후 작업 실시한다.
타워크레인 승·하강 시 추락방지대를 거치할 수 있도록 수직 안전로프를 설치한다.
과부하장치, 권과방지장치, 후크해지장치가 정상적으로 작동하여야 한다.




타워크레인 해체 안전 작업

타워크레인의 해체작업은 설치의 역순으로 행하고, 풍속 10m/s(45km/h) 이내에서만 작업한다.
해체작업 대부분이 고소에서 작업하는 관계로 작업자는 반드시 안전대를 착용해야 한다.
해체작업을 할 구역에 관계근로자 외의 자의 출입 금지조치와 산소절단 작업시 불꽃으로 인해 건물 내외장의 훼손·화재 및 하단부 보행인, 주차 차량에 피해가 없도록 예비조치를 철저히 한다.
Bracing을 해체할 때는 최소 Bracing 설치시의 균형(Balancing)을 참조하여 Bracing 절단 순간 타워크레인에 충격이 가지 않도록 해야 한다.
볼트,너트,공구 등의 낙하방지 주머니 사용하고 작업장 이동시 지정된 통로 이동토록 한다.
타워크레인 메인지브 해체작업시 인양 위치는 제조회사에서 제공한 인양위치 준수 무게중심을 고려하여 작업실시 한다.
해체작업시 관리감독자/해체작업 팀장은 작업방법 및 근로자 배치 등을 미리 결정하고 작업 지휘한다.
추락방지시설 점검(작업발판, 안전대, 텔레스코핑케이지에 안전난간대, 작업발판 설치)철저히 한다.





반응형

'안전관리자 > OPS' 카테고리의 다른 글

곤도라 작업 OPS  (0) 2024.09.17
리프트 작업 OPS  (0) 2024.09.17
롤러 작업 OPS  (0) 2024.09.16
덤프트럭 작업 OPS  (0) 2024.09.15
지게차 작업 OPS  (0) 2024.09.15
